0:49Výkop a osadenie ČOV krok za krokom
Výkopové práce, základovú dosku a osadenie nádrže si zákazník zvyčajne robí sám. Tento návod vás prevedie celým postupom pri osadzovaní nádrže, od prípravy po obsyp. Plastová čistiareň vydrží desaťročia, ak je správne osadená, a väčšina problémov vzniká práve pri osadzovaní.
- Návod krok za krokom
- Video z výkopu
- Porada po telefóne aj cez WhatsApp
Na tejto stránke
Výkop ČOV na videu
Po kliknutí sa video načíta zo služby YouTube.
1. Príprava
Platí vždy aj montážny návod výrobcu a projekt. Skôr než začnete kopať, skontrolujte tieto body.
- Umiestnenie podľa projektu: dostatočný spád prípojky z domu, prístup pre fekálne vozidlo pri odkaľovaní, bezpečná vzdialenosť od studne a hraníc pozemku.
- Vytýčenie podzemných sietí pred výkopom.
- Osadzovať možno pri teplotách nad 5 °C.
2. Výkop a základová doska

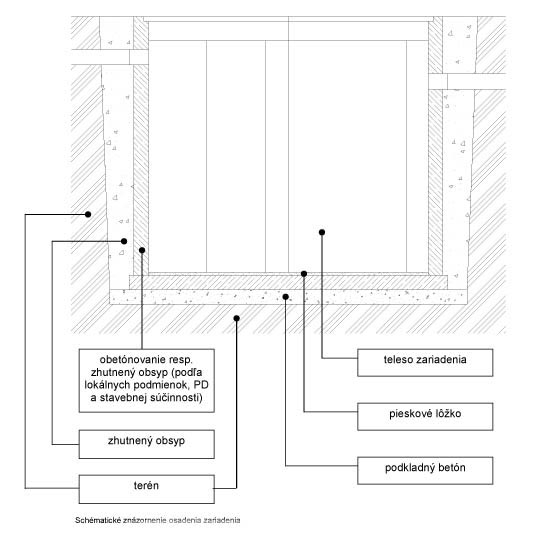

Jama musí byť o pracovný priestor väčšia ako nádrž a hlboká tak, aby prítok z domu mal plynulý spád. Na dno vybetónujte základovú dosku. Jej povrch musí byť rovný s toleranciou ±5 mm, inak by sa nádrž mohla nerovnomerne zaťažiť.
3. Osadenie nádrže

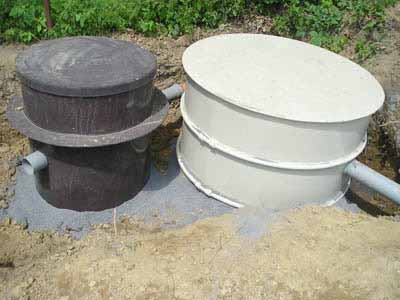

Pred osadením skontrolujte nádrž aj nadstavec, či nie sú poškodené. Plastová nádrž je ľahká, preto ju spúšťajte na popruhoch, často aj bez ťažkej techniky. Na očistenej doske ju vyrovnajte. Odchýlka od roviny môže byť najviac ±5 mm, inak nádrž zdvihnite a dosku opravte.
4. Napojenie
Napojte prítok z domu a odtok vyčistenej vody, položte potrubie pre vzduch z dúchadla a chráničku pre elektrický kábel. Potrubia musia byť v nezamŕzajúcej hĺbke alebo zaizolované, presne podľa projektu.
5. Obsyp so súčasným napúšťaním
Toto je najdôležitejší krok. Nádrž súčasne napúšťajte vodou a po vrstvách obsypávajte alebo obetónovávajte. Hladina vody vo vnútri a výška obsypu sa smú líšiť najviac o 10 cm, aby sa tlak zvonka a zvnútra vyrovnával. Na obsyp použite piesok alebo štrkopiesok bez kameňov, v hrúbke aspoň 15 cm okolo plášťa.
Nikdy neobsypávajte ani neobetónujte prázdnu nádrž. Tlak zeminy alebo betónu by ju zdeformoval.
6. Vysoká hladina podzemnej vody
Ak je podzemná voda vysoko, počas osadzovania ju z jamy odčerpávajte a nádrž ukotvite alebo obetónujte, aby ju voda po zasypaní nevytlačila. Pri takej ČOV ju neskôr nikdy úplne nevyprázdňujte.
7. Dúchadlo a spustenie
Dúchadlo umiestnite do vetranej skrinky alebo technickej miestnosti, chránené pred dažďom a zaplavením, s istením prúdovým chráničom. Potom nasleduje nastavenie a zaočkovanie. Poradíme vám po telefóne alebo cez WhatsApp a ak treba, technik príde aj osobne. Viac →
Čomu sa vyhnúť
- obsypu prázdnej nádrže,
- kameňom a sutine v obsype, ktoré tlačia na plášť,
- prejazdu áut a ťažkej techniky nad čistiarňou, ak nie je osadená na zaťaženie,
- zemine a kameňom, ktoré spadli do nádrže; pred spustením ich treba odstrániť,
- osadzovaniu v mraze.
Nádrž je vodotesná, takže nepotrebuje žiadnu hydroizoláciu.
